Práce na kotli K10 na biomasu jdou do finále

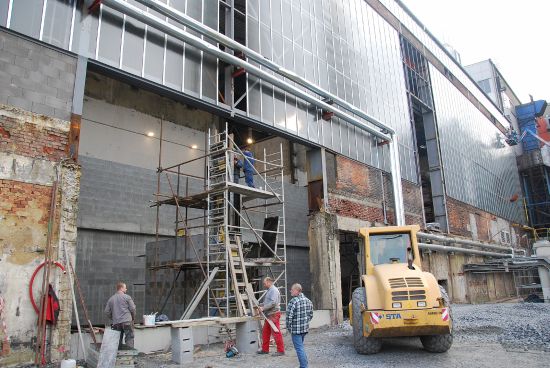

V rámci instalace nového kotle na spalování biomasy se oprav dočkalo také prosklení haly teplárny společnosti Komterm.
FOTO: DANA HOĎÁKOVÁ




V rámci instalace nového kotle na spalování biomasy se oprav dočkalo také prosklení haly teplárny společnosti Komterm. FOTO: DANA HOĎÁKOVÁ

Kopřivnice (hod) – V současné době finišují práce na tom, aby mohla společnost Komterm spustit nový kotel K10 na biomasu. Jde o završení procesu ekologizace a optimalizace výroby tepelné energie, který společnost Komterm Morava započala v roce 2005. Tato společnost zajišťuje dodávku energií pro Kopřivnici, a to včetně společností v průmyslovém parku.

Kotel K10 je moderní zařízení, jež vyrobila dánská firma Justsen a které spaluje čistou biomasu. Jeho výkon činí 15 tun páry za hodinu. „Provozován by měl být celoročně a měl by podstatnou měrou nahradit provoz kotlů K5 a K7, které spalují uhlí. Kotel K7 by měl být používán přibližně 10 – 12 dnů v roce, a to v případě velkých mrazů. U kotle K5 se počítá s tím, že v přechodném období dojde k podstatnému snížení jeho nasazení,“ uvedl Vladislav Tesař, ředitel společnosti Komterm Morava.

Kotel K10 plní s rezervou zpřísněné limity, které jsou stanoveny pro Moravskoslezský kraj. „Odlučovače tuhých znečišťujících látek jsou natolik účinné, že v komíně je nižší koncentrace znečišťujících látek než na chodníku v Ostravě. Dá se říci, že kotel funguje jako filtr,“ zhodnotil novou investici Vladislav Tesař, která přišla jeho firmu na 120 milionů korun, a to bez dotace, pouze za pomoci bankovního úvěru.

V rámci investice došlo i k opravě pláště haly, v níž je kotel K10 umístěn. Kotel do ní byl usazen za pomoci jeřábu přes střechu, kterou bylo nutné odstranit. Nezbytnou rekonstrukcí prošla hala, v níž byly provedeny stavební úpravy pro optimalizaci obsluhy kotle, včetně nového zasklení ze strany od města.

Součástí investice je i turbína o výkonu půl megawattu. Pro výrobu elektřiny se využívají ještě dvě kogenerační jednotky, které by měly být společně s novým kotlem provozovány celoročně.

„Kogenerační jednotky jsou naším příspěvkem ke kombinované výrobě elektřiny a tepla ve vysokoúčinném procesu. Každá kogenerační jednotka má výkon 1 MW v teple i elektřině,“ upřesnil Vladislav Tesař.

Nový kotel K10 bude 15. listopadu uveden do zkušebního provozu. Ten spočívá v individuálních zkouškách, kdy se zkouší funkčnost jednotlivých bloků kotle, například podávání paliva, funkčnost roštů atd. „Na pondělí 25. listopadu je naplánováno technologické zapálení kotle, při němž musí dojít k vysušení vyzdívek a k vyvaření kotle. Poté budou následovat tzv. profuky, které se budou týkat i turbíny. Jde o proces, kdy se párou s postupně zvyšovaným výkonem profoukne a vyčistí veškeré potrubí tak, aby v něm nezůstaly žádné nečistoty,“ přiblížil závěrečný proces ředitel společnosti Komterm Morava. Profukové zkoušky vzhledem k hluku, který způsobují, budou probíhat v pracovní dny v období od 29. listopadu do 4. prosince výhradně v denních hodinách. Jedná se o čtyři zkoušky, přičemž každá bude trvat přibližně třicet minut.

I přes vysoké investice nedojde dle slov Vladislava Tesaře ke zdražení tepla pro konečné spotřebitele. Cena by naopak mohla jít dolů. Předběžnou cenu na příští rok má společnost zkalkulovanou, ale ještě čeká na vyjádření Energetického regulačního úřadu, až poté s ní seznámí své odběratele. „My stále využíváme naší výhody, kterou je tzv. palivový mix. K výrobě energií používáme černé uhlí, biomasu a zemní plyn. Pro stanovení ceny počítáme, že 53 % je výroba tepla z uhlí, 37 % z biomasy a 10 % z plynu,“ podotkl ředitel společnosti Komterm Morava.

Další úspory, co se týká ztrát v primárních rozvodech, přinese napojení na nově budované rozvody po Kopřivnici, které začala budovat společnost Teplo Kopřivnice. „Ztráty v primérech jsou na úrovni 8 až 9 %. Nové předizolované potrubí má zhruba 6 % ztráty,“ podotkl Vladislav Tesař. K přepojení dojde za rok v říjnu. Stávající primární rozvody jsou ve vlastnictví Komterm Morava. „Po přepojení a zprovoznění nových rozvodů zlikvidujeme nadzemní část rozvodů, která začíná před Tescem, až po její zaústění do země. To je součástí smlouvy, kterou máme se společností Teplo Kopřivnice,“ nastínil plány společnosti na nejbližší období Vladislav Tesař.

Obyvatelé Kopřivnice napojení na centrální zásobování teplem musí i do budoucna počítat s tradičními letními odstávkami, při nichž nepoteče teplá voda.

„Ty budou v rozsahu od jednoho do tří dnů, v závislosti na rozsahu technologických prací, které budeme muset provést při úplné odstávce, spojené s povinnými revizemi na elektrorozvodně,“ dodal na závěr Vladislav Tesař, ředitel společnosti Komterm Morava.
